Update 25.11.2022
Der erste Abschnitt ist asphaltiert. Der zweite Abschnitt wird noch in diesem Jahr vor dem Winter asphaltiert.
Update 29.07.2022
Update 22.04.2022
Die Erschließung schreitet immer weiter voran.
Update 25.03.2022
Die Erschließung geht zügig voran. Die ersten Leitungen sind verlegt.
Danke an unseren felißigen Trupp!
Update 23.03.2022
03.11.2021

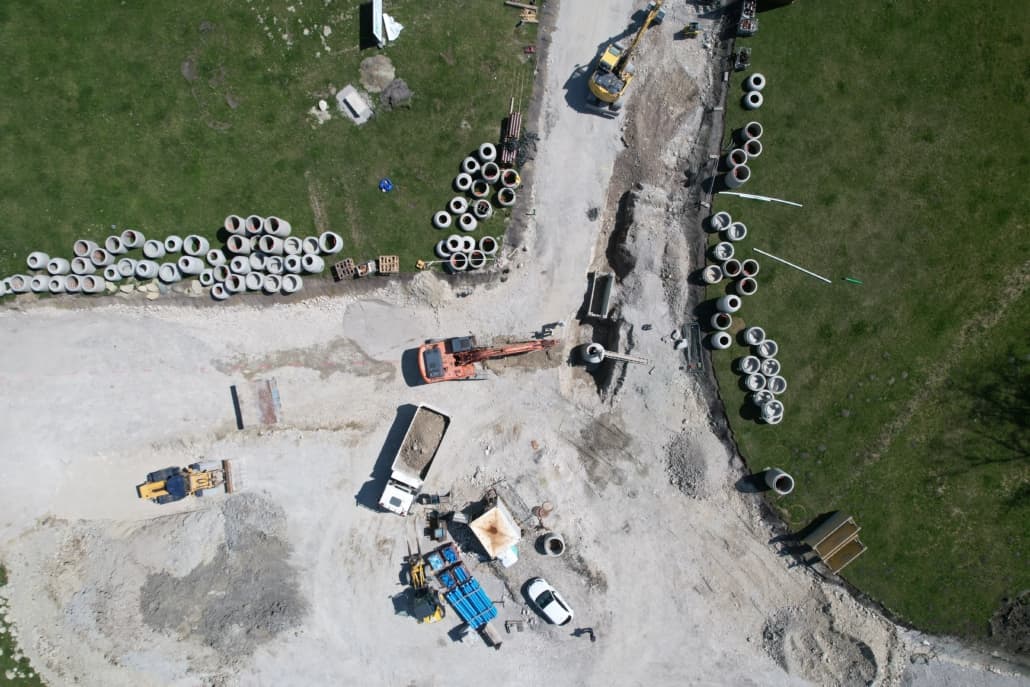

Start der Erschließungsarbeiten im Neubaugebiet Hintersberg II, im Auftrag der Stadt Bad Tölz.
Inbetriebnahme unseres vollautomatischen Baggers mit 3D-Steuerung
am Baugebiet Hintersberg II.
Folgende Arbeiten werden in den nächsten Monaten von uns durchgeführt:
Straßenbauarbeiten:
– ca. 1.930m³ Oberboden abtragen und lagern / abtransportieren
– ca. 3.580m³ Boden profilgerecht lösen,
– ca. 1.300m² Baustraße herstellen und anschließend wieder zurückbauen
– ca. 1.750m³ Einbau von gelagertem/gelieferten Boden
– ca. 1.960m³ Frostschutzschicht herstellen
– ca. 2.650m² Asphalttragschicht und ca. 190m² Asphaltdeckschicht herstellen
– ca. 1.075 m Einbau von Granitbordsteinen und ca. 455m Granit Einzeilern
Rohrleitungsbauarbeiten
Schmutzwasser
– ca. 390m Neuverlegung Schmutzwasserkanal DN200/150, Steinzeugrohre
– 13 Stück Kontroll- und Einstiegsschächte DN100/1200 werden gebaut
– ca 138 m Neuverlegung Schmutzwasserdruckleitung DN/OD 50 PEHD, Anschluss an bestehenden Schacht
– Neubau Schmutzwasser-Fertigteil-Pumpwerk DN1200 aus Stahlbeton
Regenwasser
– ca. 400m Neuverlegung Regenwasserkanal, DN300/400 Stb
– 20 Kontroll- und Einsteigschächte DN100 werden gebaut
– ca 255m Mulden-Rigolen-System und ca. 250m Vollsickerrohre DN/ID 300
Hausanschluss-Leitungen
– ca. 175m Neuverlegung Schmutzwasser-Hausanschlussleitungen DN150 Stz
– ca. 200m Neuverlegung geplanter Regenwasser-Hausanschlussleitungen DN/OD 200PP
Zeitgleich werden Erschließungsarbeiten für Wasser, Strom / Telekom, Straßenbeleuchtung, Breitband und ggf. Gas/Fernwärme durchgeführt.
Bauleitung Fa. Kilian Willibald GmbH: B.Eng.(FH) Anton Willibald
